小区弱电施工方案 小区弱电机房设置要求

admin102025-03-10 06:34:05

随着智慧社区建设的推进,弱电系统工程已成为现代居住区基础设施的核心组成部分。作为支撑安防监控、通信网络、智能家居等功能的关键载体,弱电系统的施工方案与机房设置不仅直接关系到居民生活的便捷性,更影响着社区管理效能的数字化转型。本文将从工程设计规范、机房选址布局、技术实施要点等维度,系统解析居住区弱电工程的全流程管理标准。

施工方案设计要点

在弱电系统工程规划阶段,需遵循"全生命周期管理"理念。根据《智能建筑设计标准》(GB/T50314-2015),设计方案应包含前期需求分析、管线预埋规划、设备选型等核心要素。网页1强调前期需与业主进行深度沟通,重点掌握建筑结构特征与使用需求,通过BIM技术进行三维建模以规避管线冲突。例如在高层住宅中,垂直桥架需预留30%扩容空间,水平线槽距强电管线需保持200mm安全间距。

技术标准的选择需兼顾先进性与经济性。网页32提出的八大设计原则中,强调应采用模块化架构便于后期扩展,如视频监控系统需兼容5G传输协议,网络布线需满足万兆光纤接入能力。在老旧小区改造案例中,采用POE供电的无线AP方案可减少管线改造量,但需确保传输距离不超过75米且配置专用防雷装置。

机房设置核心要求

小区弱电施工方案 小区弱电机房设置要求

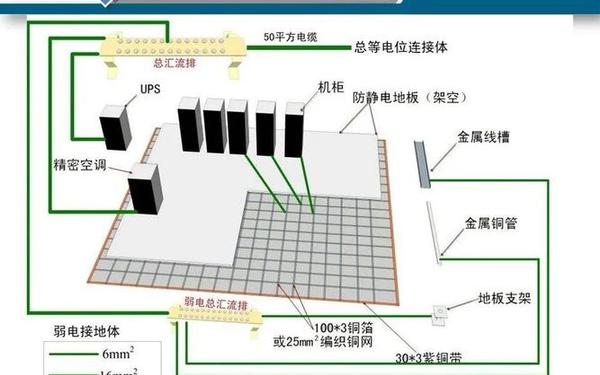

弱电机房作为系统中枢,其选址需符合电磁环境与建筑规范双重标准。国家标准规定机房应设置于建筑二至三层,与变电室保持15米以上距离,并避开给排水主干管道。网页69指出,独立机房面积不应小于40㎡,需配置双门禁系统与防尾随装置,墙面应选用防静电彩钢板并设置等电位接地网。

环境控制系统需构建多级保障机制。精密空调机组需按N+1冗余配置,温度控制在22±2℃,湿度维持在45%-65%范围。新风系统应配置三级过滤装置,PM2.5过滤效率需达95%以上,并与消防系统实现联动控制。某示范项目采用下送风上回风的气流组织方式,使设备散热效率提升30%。

技术实施与系统集成

综合布线系统应实施分级管理策略。主干光纤采用24芯万兆多模光纤,水平布线使用六类非屏蔽双绞线,关键区域设置金属桥架屏蔽干扰。网页33要求监控摄像机安装高度为2.8-4米,存储系统采用RAID6冗余架构,确保视频数据保存30天以上。值得关注的是,苏州地区项目需将车辆抓拍数据接入公安联网平台,这对系统兼容性提出特殊要求。

智能化系统需构建多层防护体系。周界防范采用电子围栏与视频联动方案,报警响应时间不超过2秒;家庭安防系统需集成燃气泄漏、水浸等传感器,通过物联网网关实现远程报警。某高端社区案例中,将门禁系统与梯控联动,住户可通过手机APP实现无感通行。

质量保障与管理体系

施工过程实施三级质量管控机制。材料进场需进行光谱检测与性能测试,隐蔽工程验收执行"四方会签"制度。网页1强调需建立施工任务书制度,每日召开工程例会解决工序冲突,关键节点采用旁站监理方式。值得借鉴的是,某项目采用二维码溯源系统,实现线缆敷设质量的全过程追溯。

竣工验收执行分阶段测试流程。单机调试需连续运行72小时,系统联调包含压力测试与故障模拟,最终需通过128小时试运行。网页25指出,综合布线需进行FLUKE测试,衰减值需低于24dB,回波损耗不超过21dB,确保传输性能符合TIA-568-C.2标准。

本文系统阐述了居住区弱电工程从规划设计到运维管理的技术要点。随着AIoT技术的发展,未来可探索数字孪生技术在施工模拟中的应用,以及光伏储能系统在机房供电中的集成方案。建议行业加快制定适老化智能设备标准,推动社区基础设施向智慧化、低碳化方向演进,为居民创造更安全、便捷的数字化生活环境。
