在现代工程建设领域,安装合同作为规范甲乙双方权利义务关系的重要法律文件,其严谨性和专业性直接关系到工程项目的顺利实施。随着《中华人民共和国民法典》的实施和建筑行业规范化进程的推进,科学制定安装承包合同协议书已成为保障工程质量、防范法律风险的关键环节。本文通过分析典型合同范本的核心要素,结合司法实践中的争议焦点,为工程参与方提供可操作的指引。
合同结构与法律依据

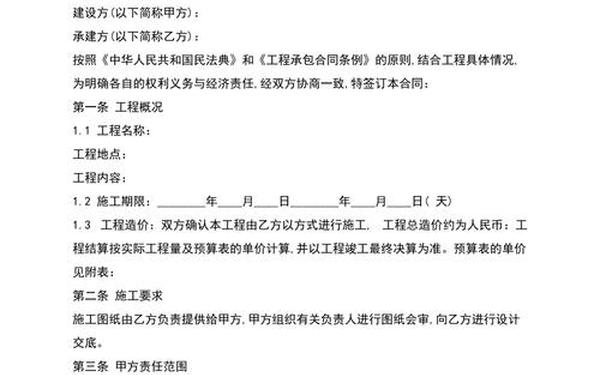

典型的安装承包合同通常包含工程概况、承包范围、质量要求、工期约定、价款结算等六大核心模块。以某燃气管道安装合同为例,其条款设置严格遵循《建筑法》第29条关于专业工程分包的强制性规定,明确要求承包方必须具备相应。在合同效力层面,最高人民法院相关判例强调,即便存在备案合同与补充协议冲突的情形,仍应以实际履行合同作为结算依据。
合同要素 | 典型条款内容 | 法律依据 |
---|---|---|
工程概况 | 明确项目名称、地点、建筑面积等基础信息 | 《建设工程施工合同管理办法》第8条 |
质量条款 | 约定执行GB50235-2010工业管道施工标准 | 《建设工程质量管理条例》第28条 |
价款结算 | 采用进度款支付与质量保证金结合模式 | 《保障农民工工资支付条例》第24条 |
权责划分与风险分配
材料供应责任往往构成合同争议焦点。某机电安装合同范本通过附件清单形式,明确乙方向甲方提报《主要材料进场计划表》,对甲供材延迟到场的违约责任设置每日0.5‰的违约金。在风险转移时点上,建筑幕墙安装合同普遍采用"货到现场验收合格"作为物权转移节点,这与《民法典》第604条标的物交付规则形成呼应。
工期延误责任认定需结合不可抗力条款。典型案例显示,当暴雨导致停工超过合同约定的5日免责期时,法院会依据气象部门证明判定责任分担比例。值得关注的是,2021年住建部新版合同范本新增"疫情等突发公共卫生事件"作为法定免责事由,体现了合同条款的时代适应性。
施工规范与验收标准
安装工程的特殊性要求合同必须载明技术规范。某压力容器安装协议通过附表形式详细列明焊接工艺评定要求、NDT检测比例等专业技术参数。在验收程序设置上,智能化系统安装合同普遍采用"三阶段验收法":隐蔽工程验收(完成30%)、中期验收(完成70%)、竣工验收,每个阶段均需留存影像资料。
质量保证条款的精细化程度直接影响纠纷处理效率。某光伏电站安装合同创新设置"发电效率保证条款",约定并网后首年发电量不低于设计值的95%,该量化指标为后续质量争议提供了明确判定标准。这种将工程验收与运营指标挂钩的做法,正在成为大型设备安装合同的新趋势。
合同价款与结算方式
计价模式选择需要考量工程特征。对于设计变更频繁的工艺管道安装项目,采用"综合单价+变更签证"模式更利于风险管控,某石化项目合同约定单项变更超过10万元启动补充协议机制。进度款支付比例设置应遵循行业惯例,某钢结构安装合同采用30%预付款+50%进度款+15%验收款+5%质保金的阶梯式支付结构,有效平衡了双方资金风险。
值得警惕的是"背靠背"条款的法律效力边界。某空调安装合同纠纷中,法院认定总包方以"业主未付款"为由拖欠分包商工程款的行为构成违约,强调背靠背条款不得对抗实际施工人的付款请求权。这提示合同起草时需明确约定背靠背条款的适用条件和时限。
争议解决与法律救济
仲裁条款的精确表述关乎纠纷解决效率。有效的仲裁条款应包含明确的仲裁机构名称、仲裁规则和地点,某电梯安装合同因约定"工程所在地仲裁委员会"导致条款无效的案例,为业界提供了重要警示。在证据保存方面,安装日志、监理周报、微信沟通记录等都可能成为关键证据,某给排水工程纠纷中承包方凭借完整的隐蔽工程验收影像资料成功维权。
合同解除权的行使需要严格遵守法定程序。最高人民法院判例确立的"根本违约"认定标准要求,守约方必须证明违约行为导致合同目的无法实现,这提示合同条款应设置量化违约标准,如"累计延误超过总工期20%"等。对于工程质量争议,建议在合同中约定第三方检测机构选定程序和费用分担原则。
总结与建议
通过系统分析可见,优质的安装承包合同应具备法律条款完备性、技术参数精确性、风险分配合理性三大特征。建议企业建立合同范本动态更新机制,特别是关注《建设工程司法解释(二)》对背靠背条款的最新司法态度。未来研究可深入探讨EPC模式下安装合同的风险传导机制,以及智能合约在工程款支付中的应用前景。对于中小企业,采用住建部发布的《建设项目工程总承包合同(示范文本)》GF-2020-0216作为基础框架,结合具体工程特点进行条款优化,是控制法律风险的有效路径。
